22.08.2023, 12:10 256281

В некоторых регионах Казахстана ремонт ТЭЦ отстает от графика

В рамках обеспечения надежной работы Экибастузской ТЭЦ в предстоящий отопительный сезон предусмотрен ремонт 10 котлов
В некоторых регионах Казахстана ремонт ТЭЦ отстает от графика

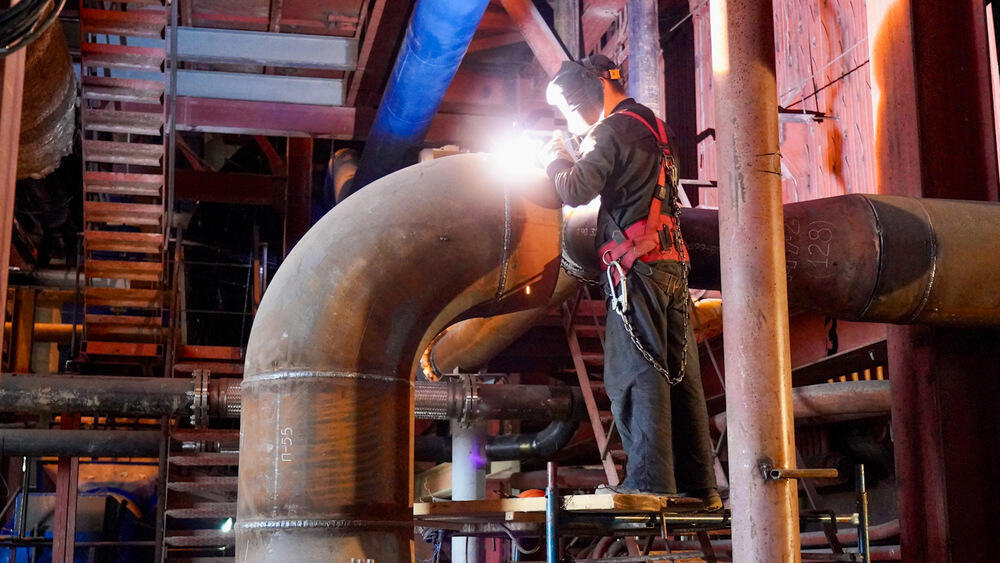

Фото: primeminister.kz
Астана. 22 августа. KAZAKHSTAN TODAY - Исполняющий обязанности министра энергетики Жандос Нурмагамбетов в ходе заседания правительства заявил, что в некоторых регионах Казахстана ремонт ТЭЦ отстает от графика.

Несоблюдение сроков ремонтов основного оборудования на электрических станциях отмечается:

  • в Атырауской (АО "Атырауская ТЭЦ");
  • в Восточно-Казахстанской (АО "Риддер ТЭЦ");
  • в Туркестанской области (ТЭЦ-5 ГКП "Кентау Сервис");
  • в Мангистауской области (ТОО "МАЭК");
  • в Улытауской области (Жезказганская ТЭЦ ТОО "Kazahmys Energy").

Также, по его словам, в настоящее время на АО "Риддер ТЭЦ" подрядными организациями ведутся ремонтные работы по всем 6 котлам.

В связи с отсутствием финансирования ремонтных работ со стороны собственников было подписано соглашение между акиматом и АО "Риддер ТЭЦ" об организации проведения ремонтных работ на станции. На капитальный ремонт 6 котлов из резерва правительства выделено 7,2 млрд тенге. Считаем необходимо ускорить ремонтные работы", - заявил Жандос Нурмагамбетов.


Он также сообщил, что в рамках обеспечения надежной работы Экибастузской ТЭЦ в предстоящий отопительный сезон предусмотрен ремонт 10 котлов.

В настоящее время ведутся работы на 6 котлах. На ремонт 5 водогрейных котлов, принятых в коммунальную собственность, из резерва Правительства выделено 7,4 млрд тенге. Остальные 5 паровых котлов, а также вспомогательное оборудование, здания и сооружения ремонтируются за счет акционерного общества ЦАЭК. Вместе с тем считаем необходимо решить вопрос по вводу новой котельной в городе Аксу", - отметил исполняющий обязанности министра энергетики.


Кроме того, он подчеркнул, что на Жезказганской ТЭЦ необходимо ускорить ремонт котла № 4, а также обеспечить выполнение всех запланированных ремонтных работ энергетического оборудования.

В связи с отсутствием резерва в Западной зоне из-за аварийного ремонта на электростанции ТОО "МАЭК" не начат ремонт турбины № 6 на ТЭЦ-2 ТОО "МАЭК". Для обеспечения резерва важно ускорить аварийный ремонт энергоблока № 2, 3 на ТЭС", - добавил Жандос Нурмагамбетов.


Ранее сообщалось, что в некоторых регионах Казахстана срываются сроки проводимых работ по подготовке к отопительному сезону. Премьер РК Алихан Смаилов поручил решить проблемные вопросы.

Прошлый отопительный сезон прошел тяжело в ряде регионов Казахстана. Серия аварий оставила без тепла горожан в холодное время года.

Нашли ошибку в тексте?

Выделите ошибку и одновременно нажмите Ctrl + Enter


Если Вы располагаете информацией по теме данного материала, отправляйте нам видео или новости на почту.

новости по теме

Читаемое

Новости RT

    Новости Китая

      Ваше мнение

      В Казахстане онлайн-мошенничество приняло катастрофический характер. На сегодняшний день онлайн-кредитование является не только удобным благом цифровизации, но и распространенным способом мошенников для обмана и грабежа граждан. Считаете ли вы, что в Казахстане необходимо запретить онлайн-кредитование и микрозаймы МФО под сумасшедшие проценты?
